Algemeen

Project:
N673 Zanddijk
Document: Voortgangsrapportage
Periode:

Mei, juni, juli 2026

Status: Definitief
Datum: 1-8-2026
Bestuurlijk opdrachtgever:
dhr. A.J. van der Maas



Projectomschrijving

Het doel van project Zanddijk-Molendijk (N673) is het realiseren van een veilige en duurzame ontsluiting van de kern Yerseke en haar bedrijventerreinen (Havendijk, Burenpolder, Korringaweg, Olzendepolder) van en naar de A58. Hierin worden ook andere belangen zoals spoorveiligheid, fietsveiligheid, verbetering van de doorstroming en de ruimtelijk-economische ontwikkeling van Reimerswaal meegenomen.

Belangrijkste ontwikkelingen

Scope, onderdeel planning

In deze rapportage wordt op verschillende plaatsen ingegaan op de planning van het project. Als onderdeel van de scope hebben de ontwikkelingen van de afgelopen periode direct impact op de planning. Aan Zanddijk BV is gevraagd om op basis van de huidige stand van zaken enkele scenario's uit te werken hoe hiermee om te gaan. Op basis hiervan zal aan Provinciale Staten eind 2026 een voorstel worden voorgelegd voor aanpassing van de scope van het project. We nemen daarbij ook de gevolgen mee voor het benodigde projectbudget.

Spoorkruising en Afstemming met ProRail

Voor de uitwerking van de ongelijkvloerse spoorkruising is steeds nauw samengewerkt met een team van ProRail. Zoals in de vorige rapportage is aangegeven, stelt ProRail aanvullende eisen ten aanzien van het viaduct. Hier is de afgelopen periode een variantenstudie voor uitgevoerd. De studie wijst uit dat de door Zanddijk BV voorgestelde constructie passend is. De processen en procedures die doorlopen moeten worden hebben echter wel invloed op de planning en tijd voor het project. Dit heeft met name te maken met het doorlopen van procedures van ProRail, het inplannen van treinvrije perioden, die nodig zijn om werkzaamheden aan en naast het spoor uit te kunnen voeren.

Op basis van de huidige lopende gesprekken zullen door de Zanddijk BV scenario’s worden opgesteld met de consequenties hiervan op de tijd en financiën. Wij zullen hierover apart bij Provinciale Staten terugkomen.

Projectbesluit en vergunningen

Zoals in eerdere rapportages is opgenomen vraagt het werken onder de nieuwe Omgevingswet extra zorgvuldigheid. Het opstellen van de juiste motiveringen, de digitalisering en het borgen van een juiste aansluiting van de stukken vraagt daarom veel tijd en inzet.

De ontwikkelingen met ProRail hebben ook invloed op de voortgang van het Projectbesluit. De uitwerking van het viaduct moet worden meegenomen in de op te nemen functies van het omgevingsplan en de bijbehorende vergunning.

Grondverwerving

Voor de grondverwerving geldt dat percelen die nodig zijn inmiddels zijn aangekocht of in juli de contracten zijn ondertekend.

Kabels en Leidingen

Ook voor dit onderdeel geldt dat de ontwikkelingen met ProRail van invloed zijn op het mogelijk verleggen van kabels en leidingen en de positie waar deze kunnen liggen.

Omgeving

Er hebben de afgelopen periode geen bijeenkomsten plaatsgevonden. Er zijn wel bezoeken aan afzonderlijke perceeleigenaren afgelegd in het kader van de grondverwerving en detailuitwerking ter plaatse van betreffende percelen.

Status en voortgang

Beheersaspect: Kwaliteit Geld Tijd Risico Omgeving
Status:
Voortgang:

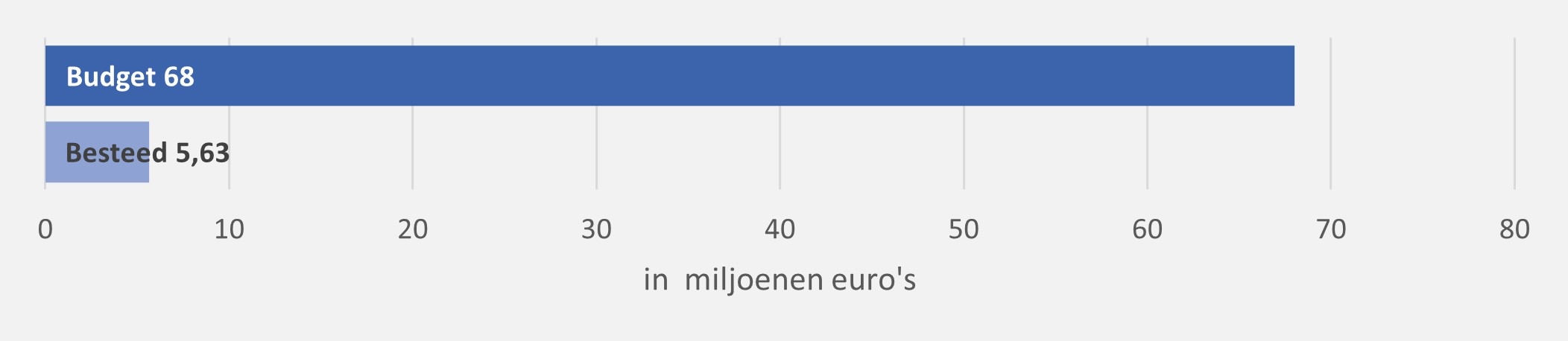

Budget

*bij ‘Besteed’ is nog geen rekening gehouden met vastgelegde bijdragen van derden, die we nog moeten ontvangen.

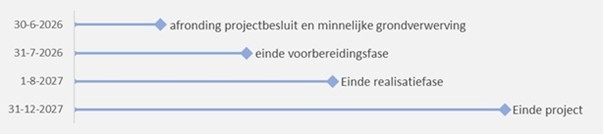

Planning





Huidige projectfase: Voorbereidingsfase
Percentage gereed: 16%



Voortgang algemeen

Zie tekst ‘belangrijkste ontwikkelingen’.

Het belangrijkste onderdeel dat te maken heeft met de voortgang is de afstemming met ProRail. Deze is direct van invloed op de Procedure Projectbesluit en het opstellen van de aanbestedingsstukken, en heeft daarmee ook invloed op tijd en financiën.

Op basis van de huidige lopende gesprekken zullen door Zanddijk BV scenario’s worden opgesteld met de consequenties hiervan op de tijd en financiën. Wij zullen hierover apart bij Provinciale Staten terugkomen.

Kwaliteit



Status:

Voortgang:

Voor het bereiken van de gewenste kwaliteit wordt gekeken naar de doelstellingen van het project. Maatregelen worden hierop afgestemd. Het geoptimaliseerd ontwerp draagt nog steeds bij aan de doelstellingen van het project: Een veilige en vlotte verbinding naar Yerseke.

In verband met de optimalisaties en de nieuwe afspraken met de gemeente Reimerswaal en Waterschap wijzigen ook de grenzen van het plan dat Zanddijk BV in uitvoering moet brengen. Voor het Projectbesluit worden de reeds uitgevoerde onderzoeken hier ook op afgestemd. Vooralsnog worden hier geen knelpunten in verwacht. Met de gemeente Reimerswaal vindt afstemming plaats over de juiste locatie van de aansluiting van beide projecten.

In het eerste en tweede kwartaal van 2026 heeft een verdere uitwerking van de maatregelen plaatsgevonden. Zoals in de vorige rapportage al is aangegeven is de Procedure onder de nieuwe Omgevingswet voor velen nieuw en deze vraagt daarom de nodige aandacht, controles en zorgvuldigheid. Aangezien de vergunningen onderdeel uitmaken van het Projectbesluit hebben de ontwikkelingen met ProRail direct invloed op de voortgang van het afronden van het Ontwerp Projectbesluit.

Geld

Status:
Voortgang:

ProRail heeft laten weten aanvullende eisen te hebben ten aanzien van de ongelijkvloerse spoorkruising. Ook kan geen garantie worden afgegeven over het moment in tijd voor de treinvrije periode (TVP) die nodig is om de werkzaamheden te kunnen uitvoeren. Dit gaat mogelijk invloed hebben op de financiën van het project. Dit is afhankelijk van het verdere projectverloop, waarvoor scenario’s worden opgesteld.

Tijd

Status:

Voortgang:

Ten aanzien van de scope is er op het onderdeel planning een aanpassing te voorzien.

Het project is in de voorbereidingsfase. Zoals eerder aangegeven hebben de ontwikkelingen met  ProRail direct invloed op de voortgang en planning van de werkzaamheden, omdat de uitwerking van het spoorviaduct onderdeel is van het Omgevingsplan en de bijbehorende vergunningen.

-        Planologie/Projectbesluit (PB): een nieuw viaduct moet in het omgevingsplan een plaats krijgen. Aangezien de omgevingsvergunning voor het bouwen ervan ook onderdeel uitmaakt van het PB moet hier eerst duidelijkheid over zijn;

-        Kabels en Leidingen: de omvang, positie van fundaties van het kunstwerk moet duidelijk zijn om de impact op kabels en leidingen vast te kunnen stellen en eventuele verleggingen voor te bereiden;

-        Contractvoorbereiding aannemer: In het contract moeten de uitgangspunten voor het te bouwen viaduct duidelijk worden opgenomen;

-        Uitvoering:

ProRail heeft laten weten dat ze aanvullende eisen hebben ten aanzien van de ongelijkvloerse spoorkruising. Ook kunnen ze geen garantie afgeven over het moment in tijd voor de TreinVrije Periode (TVP) die nodig is om de werkzaamheden te kunnen uitvoeren. Dit gaat invloed hebben op de planning van het project.

Zoals al eerder in de voortgangsrapportage is gemeld zullen wij op basis van de huidige lopende gesprekken scenario’s  opstellen. Wij zullen hierover apart bij Provinciale Staten terugkomen.

Risico

Status:

Voortgang:

Risicobeheersing vindt plaats aan de hand van risicoanalyses die minimaal iedere drie maanden worden uitgevoerd c.q. geactualiseerd. Met een risicoanalyse worden alle projectrisico’s geactualiseerd, inclusief de beheersmaatregelen bij deze risico’s. Naarmate het project vordert kunnen de onzekerheden afnemen, maar er kunnen nog steeds risico’s optreden met gevolg voor de planning en fasering.

Een deel van de risico’s in het dossier heeft betrekking op de realisatiefase. Zodra er meer duidelijkheid is over de uitwerking van de spoorkruising met ProRail en daarmee het Projectbesluit en de Contractstukken voor de uitvoering kan ook nader worden ingegaan op de specifieke risico’s voor de uitvoering. Voor Zanddijk B.V. is de grootste prioriteit tijdens de uitvoering de bereikbaarheid van Yerseke en het bedrijventerrein. Hier wordt in de mogelijke fasering en in de voorwaarden voor de uitvoering al ruimschoots aandacht aan besteed.

De belangrijkste risico’s die de Zanddijk B.V. identificeert zijn voor de Provincie Zeeland ook de belangrijkste risico’s. Deze worden door de Provincie Zeeland afgedekt middels het provinciale weerstandsvermogen.

Risico

Beheersmaatregel

Status

Bezwaar Omgevingsplan: Bezwaren op het omgevingsplan blijven een risico, ondanks dat er wordt gewerkt aan een Projectbesluit.

Het verwerken van zienswijzen in het geoptimaliseerd ontwerp.
Goede communicatie naar stakeholders, beginnend bij gemeente Reimerswaal en Waterschap, daarnaast draagvlak creëren door individuele gesprekken, zoals Fietsersbond en ZLTO.

Lopend

Onbekendheid werkwijze en systematiek nieuwe Omgevingswet kan leiden tot vertraging.

Omdat de procedures in de nieuwe Omgevingswet en de bijbehorende (digitale) systematiek nog kinderziekten kent is het van belang dat er voldoende controle slagen plaatsvinden. Hiertoe wordt, waar nodig extern (juridisch) advies ingewonnen en voldoende controle momenten ingebouwd.

Lopend

Planning en procedures ProRail in relatie tot afstemming over het ontwerp en gewenste realisatie.

Ondanks intensief overleg, een speciaal toegewezen projectteam en overleg met de Directie van ProRail is er nu vertraging in het werk. Dit zijn allemaal  ProRail  kwesties.  Er zullen scenario’s worden opgesteld voor de consequenties op tijd en financiën.

Lopend

Onjuiste berichtgeving: het verspreiden van onjuiste berichten door derden die verstorend werken.

Zanddijk BV wil met een goede, eigen communicatie dit risico zo veel mogelijk wegnemen.

Lopend

Kabels en leidingen: het tijdig verleggen van kabels en leidingen is een belangrijk aandachtspunt om de overige werkzaamheden uit te kunnen voeren.

ZBV voert, waar mogelijk proefsleuven onderzoek uit om de juiste ligging van kabels en leidingen vast te stellen en de benodigde maatregelen tijdig te bespreken met de nutsbedrijven.

Lopend

Grondverwerving: het tijdig verwerven van percelen blijft een belangrijk aandachtspunt. Er is op een aantal dossiers overeenstemming

De benodigde gronden zijn verworven.

afgesloten

Bodemgesteldheid: de milieutechnische staat van de bodem is een risico voor de uitvoeringsfase. Aangezien de Zanddijk BV delen van het tracé al in uitvoering wil brengen.

Uitvoeren onderzoek op delen waar dit al mogelijk is. Daarnaast is door de optimalisatie de hoeveelheid grondwerk ook minder, waarmee dit risico ook kleiner wordt.

Lopend

Stikstofdepositie: Voor het project is en Aerius berekening gemaakt. Recente uitspraak van de Afdeling Bestuursrechtspraak van de RVS in zake Amercentrale en Rendac heeft gevolgen voor intern salderen,  waardoor nader onderzoek nodig is.

Afstemming met vergunningverlening ten aanzien van te nemen maatregelen en benodigde onderbouwing.

Lopend



Omgeving

Status:
Voortgang:

Waar mogelijk vindt overleg en afstemming plaats met de omgeving. Goed overleg met de omgeving resulteert ook in een aantal mooie stappen in de grondverwerving.

Het afgelopen kwartaal hebben er geen bijzondere bijeenkomsten plaatsgevonden, omdat hiertoe geen aanleiding was.

Uiteraard is in het kader van de grondverwerving wel gesproken met de verschillende grondeigenaren.

Daarnaast hebben verschillende gesprekken plaatsgevonden met grondeigenaren die niet direct nodig zijn maar door het verwerven van kleine stroken grond wel kunnen profiteren van kleine optimalisaties in het ontwerp.

De kantoorlocatie op Molendijk 56 is door ZBV volledig ingericht en goed zichtbaar in het projectgebied. Omwonenden weten het kantoor steeds meer te vinden.

In het kader van het proces voor het Projectbesluit zal er na de publicatie van het ontwerp projectbesluit ook nog een inzage en periode voor indienen van zienswijzen zijn.

Voor nieuwsberichten en updates rondom het project maakt Zanddijk BV gebruik van de eigen website: www.zanddijkbv.nl

De kantoorlocatie op Molendijk 56 is door Zanddijk BV volledig ingericht en goed zichtbaar in het projectgebied. Omwonenden weten het kantoor ook te vinden.

Legenda status en voortgang

Op orde Positieve ontwikkeling
Er dreigen afwijkingen Gemiddelde ontwikkeling
Bijstelling is noodzakelijk Negatieve ontwikkeling

Scopebeschrijving

•    De realisatie van het traject Zanddijk tussen de rotonde Nishoek en de te maken rotonde Zanddijk-Molendijk-Olzendedijk.
•    Realisatie van de nieuwe ontsluitingsweg tussen de rotonde Zanddijk en de rotonde Wulk.
•    Inrichten van de Molendijk tussen de Molendijkseweg en de Zanddijk als een 60 km/u zone.
•    Realisatie van een parallelweg aan de noordzijde van de Zanddijk, de te verleggen Grintweg, de aangepaste Kamperweg, de bestaande Parallelweg aan de zuidkant Zanddijk tussen de Olzendedijk en de Capelleweg en het bestaande fietspad langs de Molendijk tussen de Olzendedijk en de Molendijkseweg te verbeteren.
•    Het gedeelte van het gedeelte van de Molendijk tussen de Molendijkseweg en de Welleweg, inclusief de bestaande Parallelweg aan de Zuidzijde te verbeteren.
•    Realisatie van de benodigde aanpassingen ter hoogte van de rotonde Nishoek, waarbij de fietsverbindingen ongelijkvloers worden gemaakt.
•    Realisatie van de kruising met het spoor door middel van een spoorviaduct.
•    Realisatie van de benodigde aanpassingen van de Weihoek inclusief de nieuwe aansluiting van de Weihoek op de Stationsweg.

Relevante besluiten



GS
  • Principe definitief plan voor uitvoering van een eerste fase volgens tracé 3c is door GS op 27 september 2017 vastgesteld;
  • In 2018 heeft GS besloten fase 1 vooralsnog niet uit te voeren en eerst een verdiepende studie uit te voeren naar de mogelijkheden van een totaaloplossing.
  • De eindrapportage van deze verdiepingsstudie is door GS op 21 mei 2019 vastgesteld.
  • In september 2019 heeft GS besloten om nog geen voorkeur alternatief vast te stellen maar eerst in overleg te gaan met het ministerie van IenW over cofinanciering door het Rijk.
  • Op 3 december 2019 heeft GS besloten dat alternatief Bruin het voorgenomen voorkeursalternatief is en te starten met een informele inspraakprocedure.
  • Op 9 juni 2020 heeft GS besloten om aan PS een Startnotitie voor het tracé Roze-Zwart aan te bieden.
  • Op 9 november 2021 hebben GS aan PS per brief een update gegeven over de voortgang van het project. Hierin is onder andere aangegeven dat er is gekozen om toch voor 1 bestemmingsplanprocedure te gaan en dat partners in gesprek zijn om te zorgen dat de verkeersintensiteit op de Molendijk op een gewenst niveau komt. E.e.a. is tijdens een informatiebijeenkomst voor PS op 19 november 2021 nader toegelicht.
  • Op  14 juni 2022, hebben GS het projectplan vastgesteld en aangeboden aan de Staten.
  • Op 8 november 2022 hebben GS het Definitieve Ontwerp, inclusief Kredietaanvraag aangeboden aan PS.
  • Op 24 januari 2023 hebben GS  de wensen- en bedenkingprocedure gestart, middels een brief aan PS.
  • Op 23 juni 2023 is de  Zanddijk BV opgericht.
  • Op 17 juni 2025 hebben GS ingestemd met de nieuwe afspraken met de partners in het project.
  • Op 23 september 2025 hebben GS besloten de projectprocedure onder de Omgevingswet te starten met het voornemen tot het nemen van een projectbesluit en het daarvoor starten van de verkenning.
  • Op 16 december 2025 hebben GS de reacties op de Verkenningsfase beantwoord
PS
  • Beschikbaarstelling voorbereidingskrediet van € 1,1 mln. (PS 10-11-17 € 800.000 en PS 8-6-18 aanvulling met € 300.000).
  • PS hebben op 3 jul 2020 een extra Commissie Economie gehouden, om met belanghebbenden in gesprek te gaan.
  • Het onderwerp is behandeld in de Commissie Economie van 4 september 2020 en 9 oktober 2020.
  • Op 6 november 2020 is de Startnotitie voor het project vastgesteld en zijn vier moties aangenomen.
  • 5 februari 2021 hebben Provinciale Staten een voorbereidingskrediet beschikbaar gesteld voor de aankoop van vastgoed. De werkzaamheden hieromtrent zijn onderdeel van de voorbereidingsfase.
  • 20 mei 2022 hebben PS besloten € 0,4 miljoen van het krediet bestemd voor vastgoedaankopen “over te hevelen” naar het investeringskrediet bestemd voor voorbereidingskosten.
  • Op 22 juli 2022 hebben PS besloten om over te gaan naar de volgende fase, die in december 2022 moet resulteren in het behandelen van een kredietaanvraag voor het project. Tevens zijn 3 moties aangenomen.
  • Op 16 december 2022 hebben PS ingestemd met de afronding van de definitie- en ontwerpfase van het project N673 Zanddijk-Molendijk en de start van de voorbereidingsfase middels goedkeuring van het eindefasedocument definitie- en ontwerpfase N673 Zanddijk-Molendijk inclusief de daarin opgenomen scope, looptijd en beheersaspecten (inclusief financiën) van het project.
  • Op 28 maart 2023 hebben PS hun Wensen en Bedenkingenbrief aan GS vastgesteld.





Extra toelichting
